DEPARTAMENTOS HUILA Y CAQUETÁ
FECHA: 14 de septiembre de 2020
HORA DE REPORTE: 8:00 a. m.
MAQUINARIA DISPONIBLE: 16 máquinas entre retroexcavadoras, volquetas y camionetas
PERSONAL: 33 personas entre ingenieros, operadores de maquinaria y personal técnico
FRENTES DE TRABAJO: kilómetro 38+200: obras adecuación sitio de instalación del puente kilómetro 37+860: remoción de material de derrumbes
CONDICIONES CLIMÁTICAS: Lluvias desde las 10 a. m. del 13 de septiembre con incremento de intensidad hacia el mediodía ocasionaron creciente de la quebrada en el kilómetro 38+120, generando suspensión de actividades. Hoy se reanudaron.
INSTITUCIONES PRESENTES: INVÍAS – Policía de Carreteras
NOVEDADES:

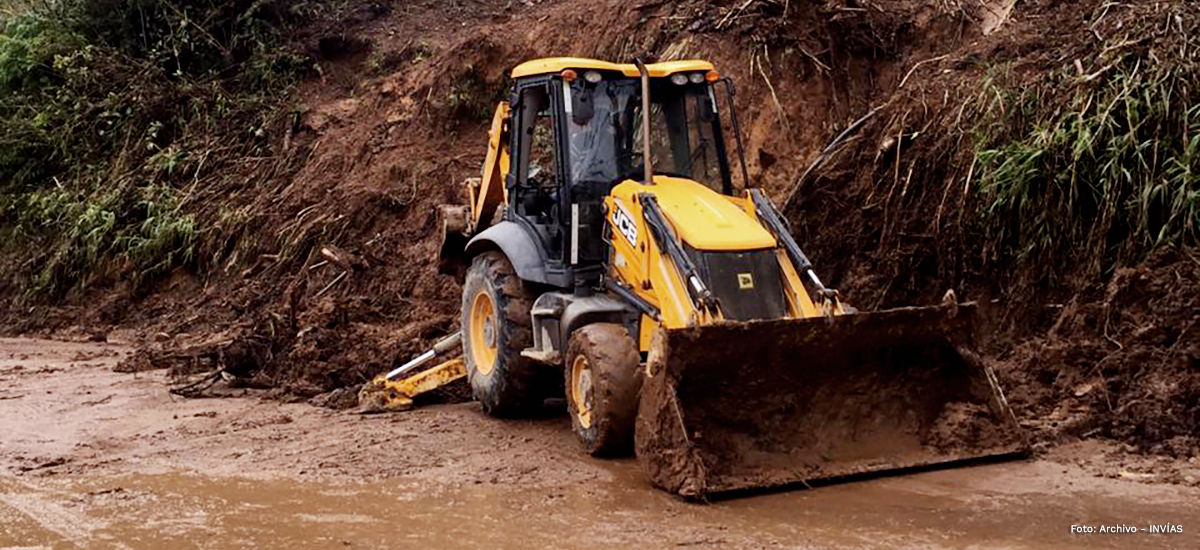

- El INVÍAS cuenta con dos frentes: uno de remoción de derrumbes y otro de estabilización en el kilómetro 38+200. Durante la media jornada laborada se permitió evacuar más de 1074 m3 efectivos de material suelto de derrumbe.
- Con la capacidad técnica y operativa, la entidad trabaja de manera permanente cumpliendo con todos los protocolos de bioseguridad en la remoción del derrumbe. Con el propósito de habilitar el transporte en este sector, en la zona trabajan 33 personas entre operarios, personal técnico e ingenieros con 4 máquinas de remoción y 6 de transporte.

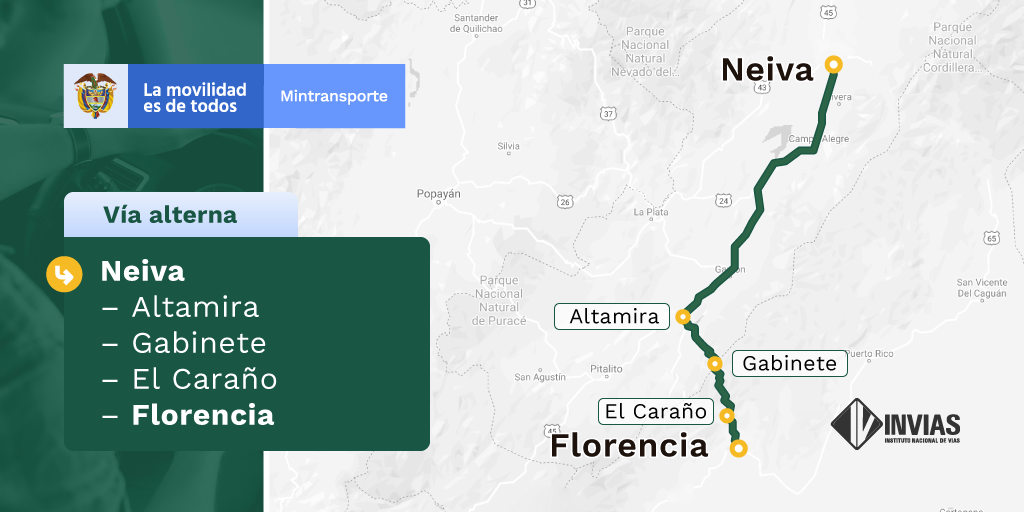

- Se recomienda a los transportadores y usuarios de la vía de vehículos hasta categoría C2 tomar la vía alterna: Altamira - Gabinete - El Caraño - Florencia
- Se invita a los usuarios de la vía a consultar de forma permanente el #767 y las redes sociales de la entidad para conocer novedades en el corredor vial y acatar las instrucciones de los oficiales de tránsito y transporte que realizan acompañamiento permanente.
El INVÍAS ratifica su compromiso de seguir atendiendo esta emergencia vial para poner en servicio de los usuarios este estratégico corredor vial lo antes posible, mientras avanza en los trabajos de remoción del derrumbe y estabilización de la ladera conforme las condiciones climáticas y de seguridad lo permitan.
Declaraciones del Director Técnico del INVÍAS, Guillermo Toro Acuña
