SECTOR SAN LUIS – KM 73 +500
Fecha: 21 de noviembre de 2019
Hora de Reporte: 7:00 p.m.
PERIODO DEL REPORTE: 6:00 pm del 20/11/2019 a 6:00 pm. del 21/11/2019
MAQUINARIA DISPONIBLE: 73 unidades (13 Máquinas Amarillas y 60 Volquetas).
PERSONAL: 81 personas (9 Ingenieros y 72 Operarios)
FRENTES DE TRABAJO: 7 (extremos, centro, 3 sitios de disposición, Quebrada Leticia).
CONDICIONES CLIMÁTICAS: se presentaron fuertes lluvias en la jornada nocturna que han afectado la ejecución de actividades constructivas y de remoción de material.
INSTITUCIONES PRESENTES: INVIAS, DITRA y Ejército Nacional.
NOVEDADES:
- Ante las fuertes lluvias registradas se hizo necesario suspender actividades nocturnas entre las 11 p.m. de la noche anterior y 8 a.m., del día de hoy. En este orden, se ha evidenciado la necesidad de adecuar y reconformar algunos sectores del sitio, para garantizar la seguridad del personal operativo y de los usuarios.

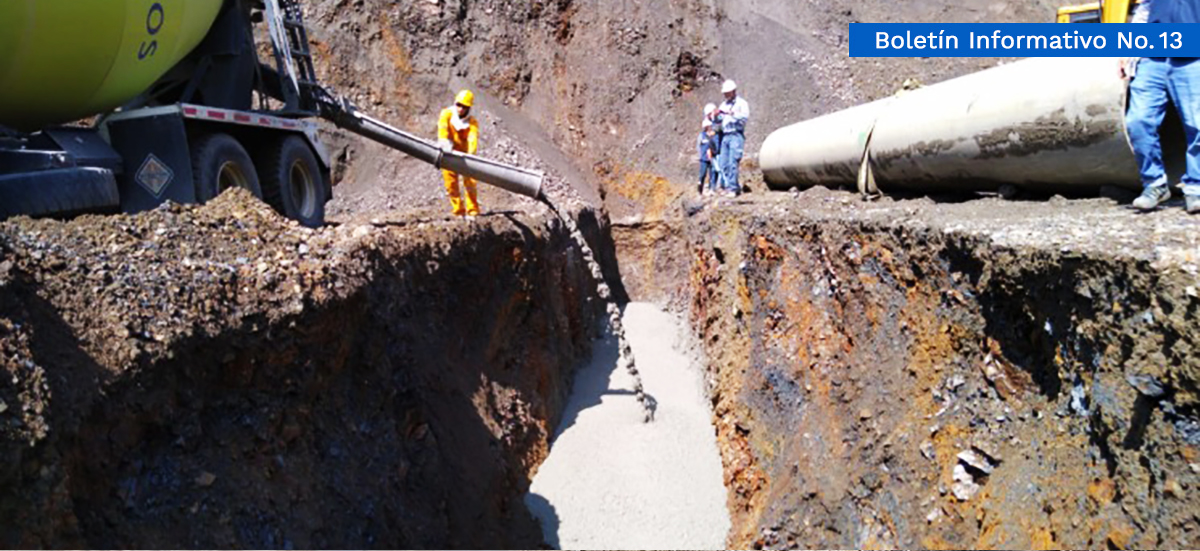

- Hoy iniciamos la construcción de obras de drenaje en la zona, con el fin de captar y transportar las aguas provenientes del talud que permitan garantizar la estabilidad de la vía. Adicionalmente, se adelantan actividades de conformación de terrazas, retiro de derrumbe y recuperación del cauce de la Quebrada Leticia, obras que permitirán habilitar este corredor vial brindando condiciones adecuadas de seguridad y transitabilidad.
JUAN ESTEBAN GIL CHAVARRÍA
Director General
